Op de prioriteitenlijst van de Zusters in India staat al langer het realiseren van een nieuwe school in Pulicat: een plaats met 20.000 inwoners, ongeveer 60 km ten noorden van Chennai.
Lange tijd was hiervoor geen grond beschikbaar, ook al omdat niet op de bestaande campus gebouwd mocht worden.
Eind 2023 lukte het de Zusters echter een stuk grond te kopen om in de toekomst hierop een nieuwe school te kunnen bouwen zodra de financiële middelen hiervoor beschikbaar zouden zijn.
Nalatenschap.
In april 2024 ontvingen we het bericht dat de in februari 2024 overleden Mevrouw Lambertha Heetvelt uit Heeswijk-Dinther in haar testament onze Stichting Thomas Bouwprojecten als een van haar erfgenamen had aangewezen.
Mevrouw Hanneke van den Nouland-Heetvelt, executeur testamentair, schrijft als achtergrond en toelichting:
“Mijn tante Bertha, die nooit getrouwd is geweest en geen kinderen heeft gehad, was al lang van plan om haar nalatenschap niet te laten verdelen over diverse familieleden en de belastingdienst, maar om het anders te besteden.
Notarieel heeft ze vastgelegd dat haar erfenis ten goede moet komen aan drie kleine organisaties die het geld besteden aan kansarme kinderen in derdewereldlanden, met de nadruk op scholenbouw en onderwijsmogelijkheden, mede omdat zij zelf in het onderwijs heeft gewerkt.
Ik ben er trots op dat zij, zelfs na haar overlijden, iets kan betekenen voor kinderen in de armste gebieden”.
Uiteraard zijn wij Mevrouw Heetvelt enorm dankbaar voor dit buitengewone geschenk en willen we graag voldoen aan de voorwaarden in het testament
Hierdoor wordt het mogelijk om met het zo gewenste schoolgebouw in Pulicat te starten..
Het plan:
Inmiddels zijn al een aantal voorbereidende stappen gezet. Zo is er geologisch onderzoek gedaan om soort en diepte van de benodigde fundering te bepalen (Pulicat ligt namelijk vlak bij een groot meer en ook niet ver van de Golf van Bengalen).
Ook is er een ontwerptekening gemaakt, op basis waarvan de nodige vergunningen aangevraagd zijn. Zodra die ontvangen waren, zijn er ook nog sterkteberekeningen gemaakt. Aan de hand hiervan zijn offertes gevraagd gevraagd bij aannemers en we hebben twee offertes ontvangen.
Tijdens hun werkbezoek-reis in december 2024 hebben onze projectleiders deze offertes en het plan doorgesproken met beide aannemers. Er is een definitief plan gemaakt wat betreft grootte en uitvoering en daarbij passend binnen het beschikbare budget.
Een van de aannemers is bereid om het gebouw voor dit bedrag te realiseren
April 2025: Voor wat betreft de bouwkundige, constructieve en installatie tekeningen hebben inmiddels 2 ronden van controleren, opmerkingen en aanpassen plaatsgevonden. Er is nu overeenstemming over de inhoud, de tekeningen worden nu definitief gemaakt zodat daarmee een overeenkomst met de aannemer kan worden gesloten.
De bouwvergunning is aangevraagd, maar vanwege de ligging van het schoolterrein nabij de kust, zijn nog wat aanvullende vergunningen nodig. Hierbij wordt met name gekeken naar een mogelijk overstromingsrisico en de daartegen genomen maatregelen.
Het gebouw wordt daarom ook op een soort terp geplaatst van
ca. 1,20 m2, of in India 4 voet genoemd, hoog.
De planning hang o.a. nog af van de vergunning, maar de start zal zo snel mogelijk beginnen.
Voordat de bouw start wordt er om het schoolterrein een gemetselde muur met poort gebouwd, dit voor de veiligheid van de kinderen in de toekomst maar ook als preventie tegen het stelen van bouwmaterialen tijdens de bouw.

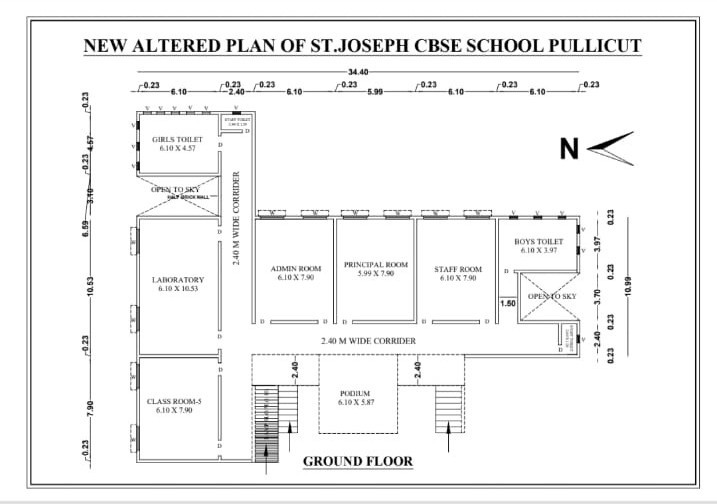

De in oktober aangepaste plattegrond van het schoolgebouw

September -oktober 2025
Gedurende de verdere voorbereiding diende zich wel een aantal uitdagingen aan zoals:
- De school was gepland binnen een “bird fly zone” en moest op een ander deel van de kavel komen
- Er was grond gestolen zodat er midden op de locatie een 1,5 meter diepe vijver was ontstaan waar voorlopig niet gebouwd kan worden.
- De kavel ligt dicht bij de zee wat extra voorwaarden schept voor de vergunning verlening.
- Het grondwater is onderzocht op het zoutgehalte (dicht bij de zee) gelukkig was dit erg laag zodat het wel gebruikt kan worden voor het gewapend beton. Met te zout water kan namelijk de wapening gaan roesten.
- Het gebouw dient 1,20 hoger dan het terrein te komen om bestand te zijn tegen eventuele overstromingen
Tijdens het bezoek van Tom in oktober is het plan in overleg zodanig aangepast dat het nu buiten de bird fly zone en naast de vijver kan komen te staan. Dit is inmiddels ook afgestemd met de constructeur en aannemer zodat ook zij de plannen hebben aangepast.
Oktober 2025.

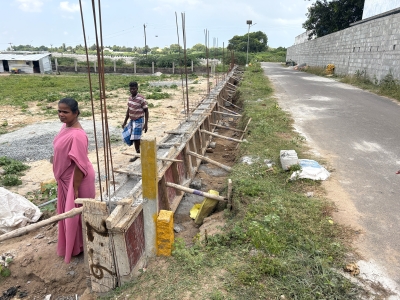

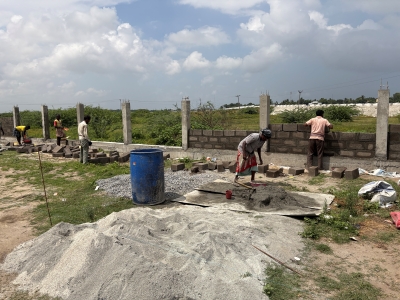

Er is begonnen met de omheiningsmuur rondom het terrein.

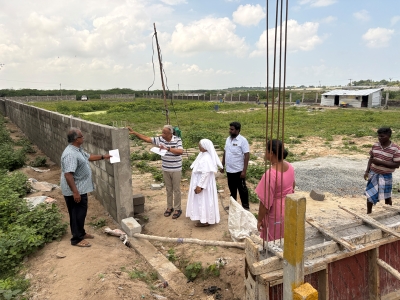

Tijdens zijn bezoek bekijkt Tom de muur en bespreekt met de aannemer en onze technisch tekenaar in India de aangepaste plannen

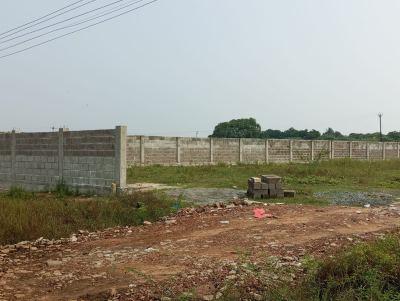

Bouw van de omheiningsmuur

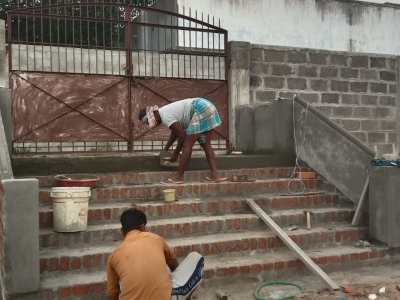

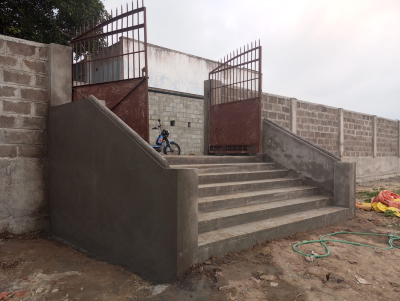

December 2025. Het geheel wordt
afgesloten met een poort
