Afgerond: Thomas Mount. Renovatie toiletgebouwen.

Thomas Mount. R.C.M. Primary en High school.

Op het terrein van de school bevindt zich zowel een Primary school als een High school.
In het schooljaar 2025–2026 telt de Primary school 205 leerlingen met 9 leerkrachten en 3 niet-onderwijzende medewerkers.
De High school heeft 332 leerlingen, met 16 leerkrachten en 3 niet-onderwijzende medewerkers.
Er is nog sprake van een groei van de leerlingen van rond de 5% per jaar.

Het toiletgebouw dat gebruikt wordt door beide scholen bestaat uit drie delen: het oorspronkelijke gebouw, een aanbouw aan de linkerkant voor de leraren en een uitbreiding aan de rechterkant. Het geheel is verouderd en met name bij de aansluiting van de aanbouw zijn scheuren geconstateerd.
Het sanitair is verouderd, de deuren zijn versleten en de tegels soms gebroken.

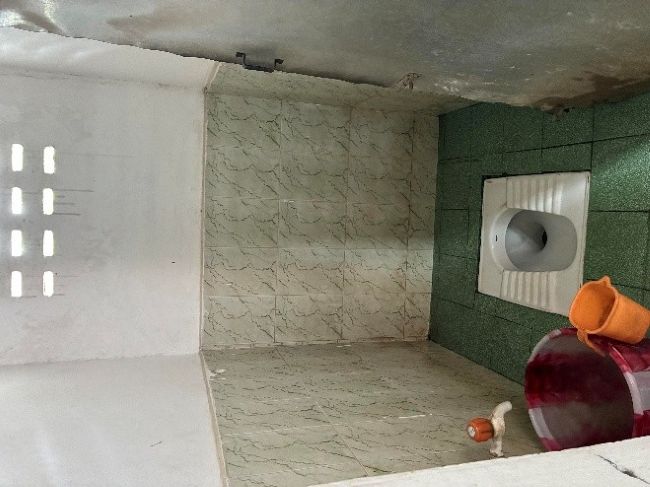

Thomas mount oud toilet.jpg

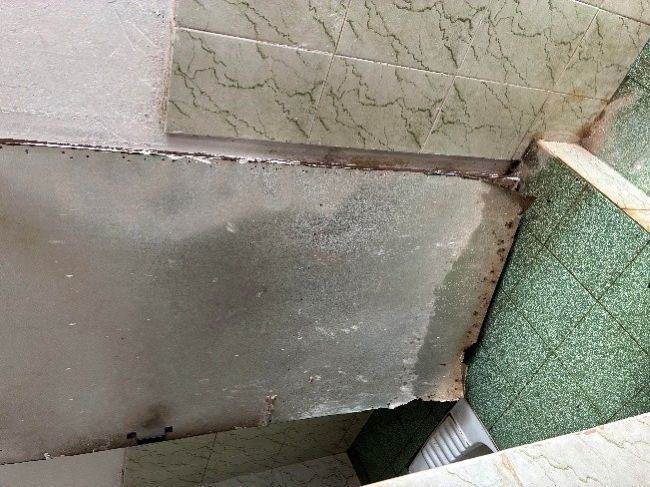

Thomas mount oud gebouw.jpg

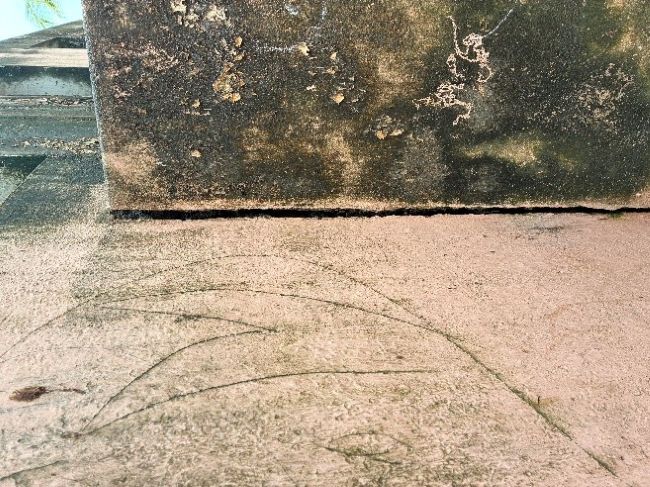

Thomas mount scheur tussen.jpg

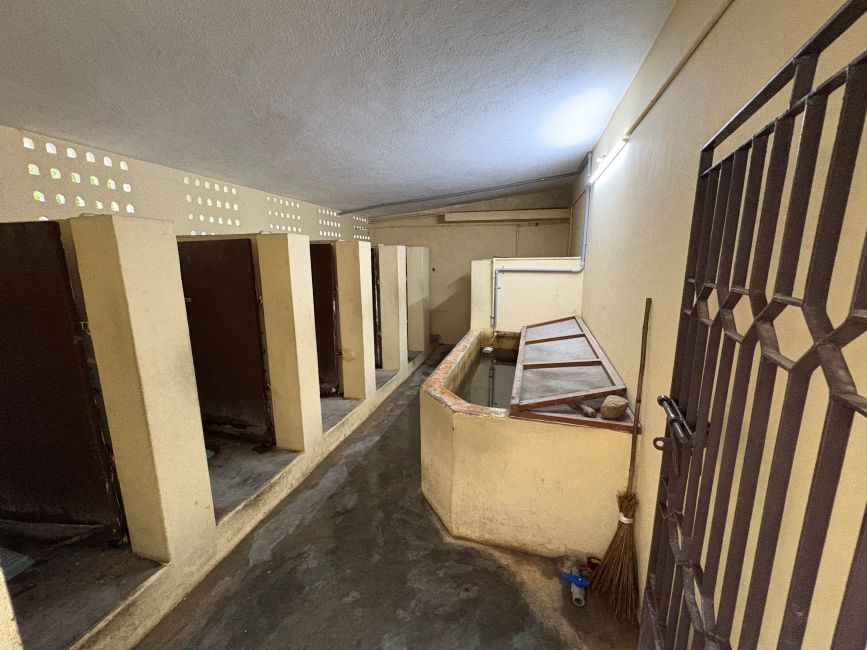

Magazine toiletgebouw 650 hoog.JPG

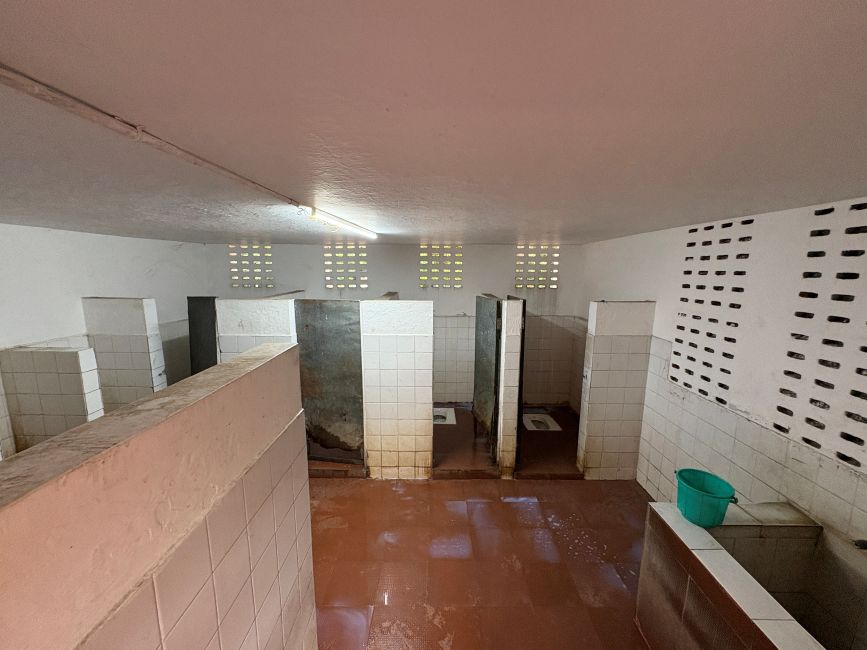

Magazine toiletgebouw 2 650 hoog.JPG

Het plan:

Aanvankelijk kwam het verzoek van FSJ om een volledig nieuw toiletgebouw te realiseren. Na inspectie van onze projectleiders bleek echter dat er geen sprake is van zwaarwegende constructieve gebreken en dat de gebouwen technisch nog in goede staat verkeren. Daarom is besloten om de bestaande gebouwen te renoveren in plaats van een nieuw toiletgebouw te realiseren.

De tussenwandjes van de toiletten worden verwijderd. Alle tegels op de andere wanden worden verwijderd alsmede de vloertegels. De ‘Indian’ toilets (een soort hurktoiletten) zullen zo veel mogelijk worden hergebruikt. Na het plaatsen van nieuwe vloertegels zullen in het gebouw zogenaamde ‘cabins’ worden geplaatst. Dat zijn kunststof cabines met wanden en deuren waarmee we al op veel projecten hebben gewerkt. Ze zijn onderhoudsvriendelijk en zeer goed bestand tegen het klimaat in India (geen roest)

Tevens komen er wastafels met kranen in de toiletruimtes en krijgen alle toiletten een kraantje om door te spoelen, dat gebeurt nu nog met een emmertje uit een centrale waterbak.

Tegen de voorgevel komt nog een was-trog met 6 kranen voor divers gebruik.

Achter het gebouw is voor de jongens in de open lucht nu een plasgoot als urinoir gesitueerd. Deze wordt vervangen door aparte urinoirs met kleine scheidingswandjes en er komt een beton-dak boven zodat de jongens ook in het regenseizoen droog staan.

De leraren toiletten worden deels voorzien van Europese toiletten, opnieuw betegeld en van een nieuw beton-dak en nieuwe kozijnen met deuren voorzien.
Tot slot wordt de verzakte bestrating voor het gebouw opgehoogd zodat er geen plas water meer voor een deel van het toiletgebouw blijft staan.

Thomas Mount een deel van de renovatie tekening.png

De renovatie moet plaatsvinden in de grote schoolvakantie omdat de leerlingen anders geen toiletten tot hun beschikking hebben.
Na het maken van de tekening en de beschrijving wat er gebeuren moet zijn offertes opgevraagd aan drie verschillende aannemers. Ondertussen is de opdracht gegund aan aannemer Anthony van Grace Construction. Een aannemer waar de zusters al goede ervaringen mee hebben en met de goedkoopste offerte. De ‘cabins’ worden apart besteld bij de firma die ze levert en ook plaatst.

Op 16 april is, zoals bij de zusters gebruikelijk, het bouwterrein officieel ingezegend. Daarna mocht onze bouwzuster Sr. Asha de eerste 'sloop'werkzaamheden verrichten en is de aannemer meteen gestart.

WhatsApp Image 2026-04-16 at 07.57.01 (4).jpeg

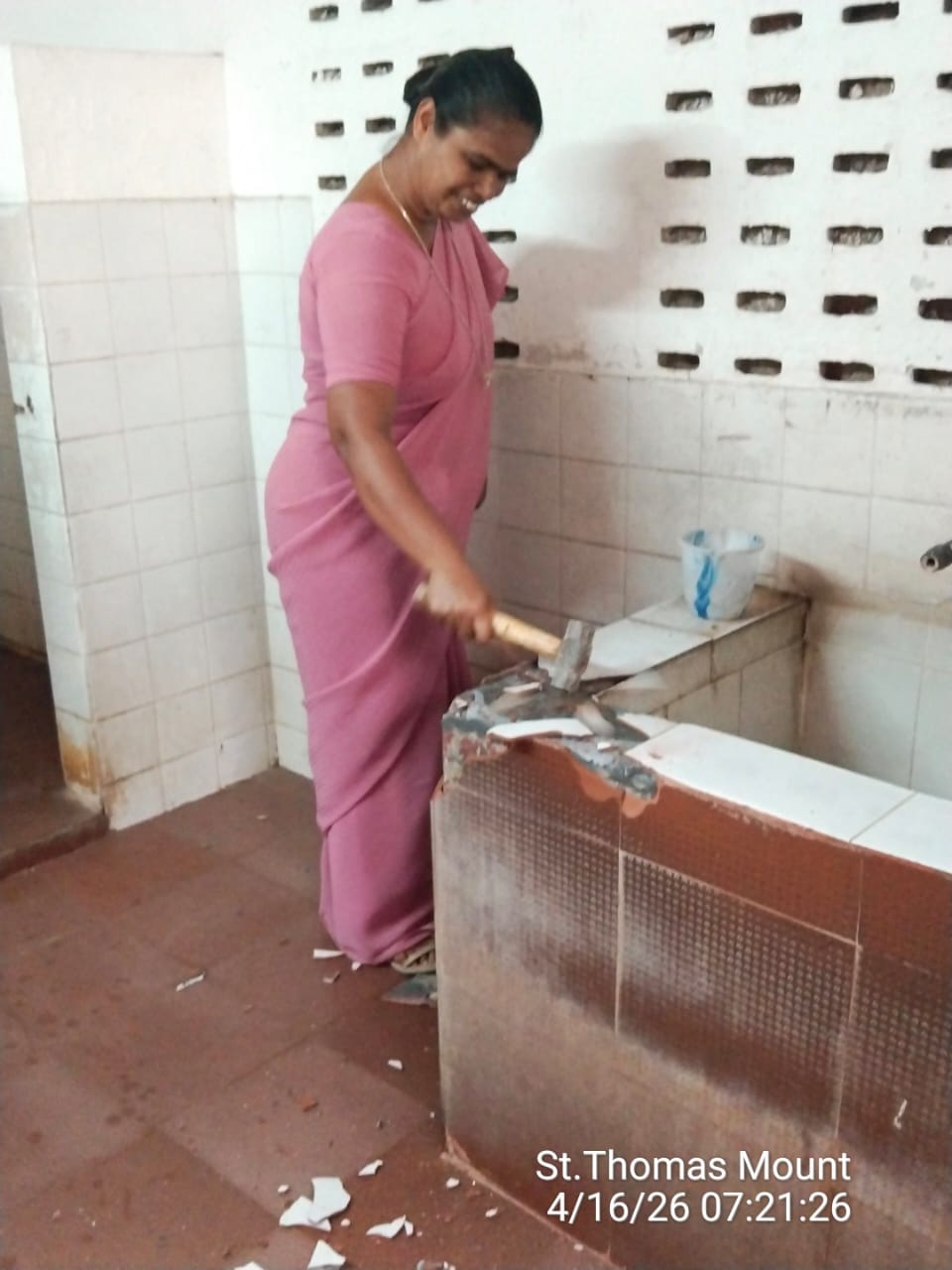

WhatsApp Image 2026-04-16 at 07.56.49.jpeg

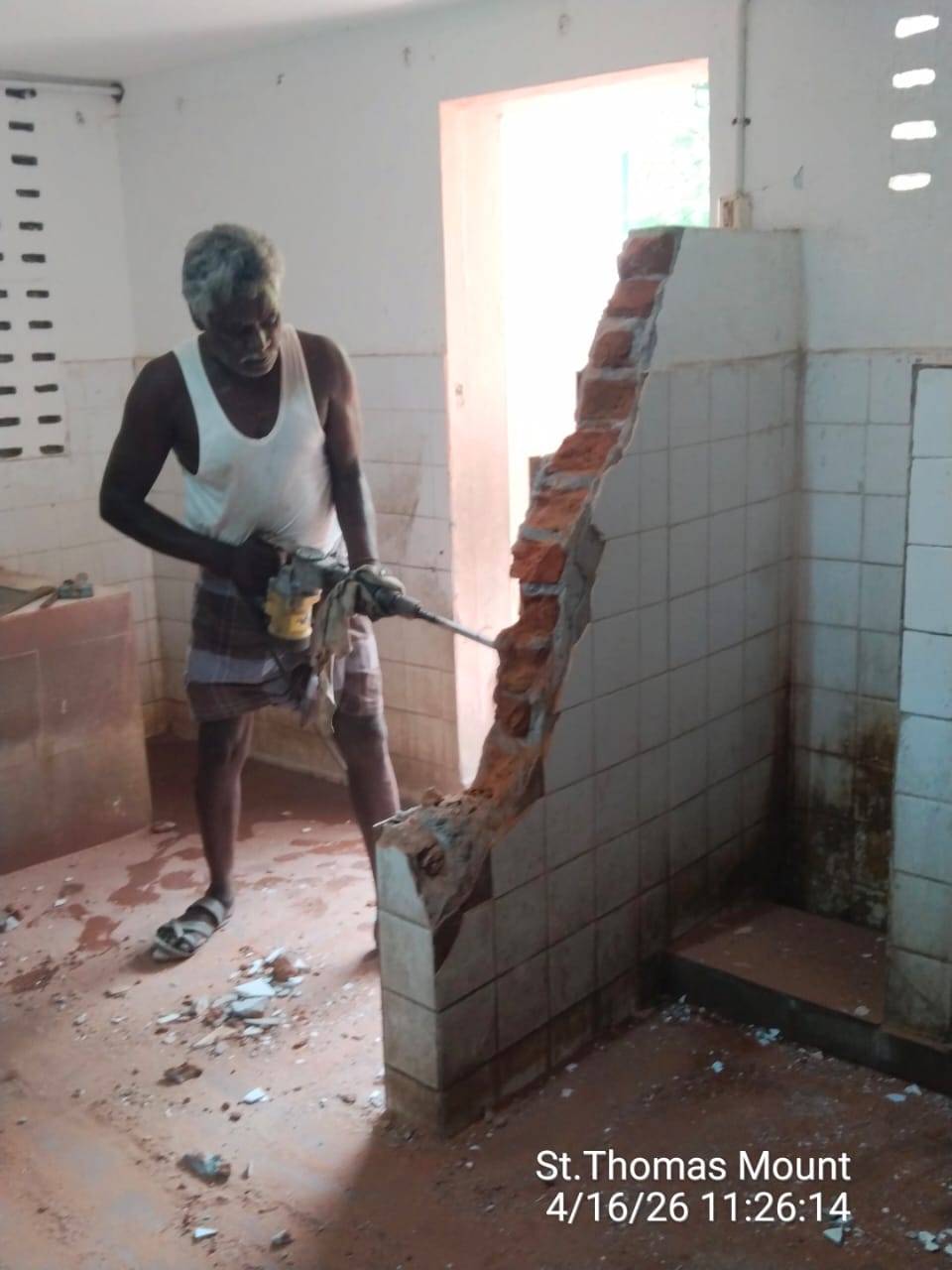

WhatsApp Image 2026-04-16 at 09.44.39.jpeg

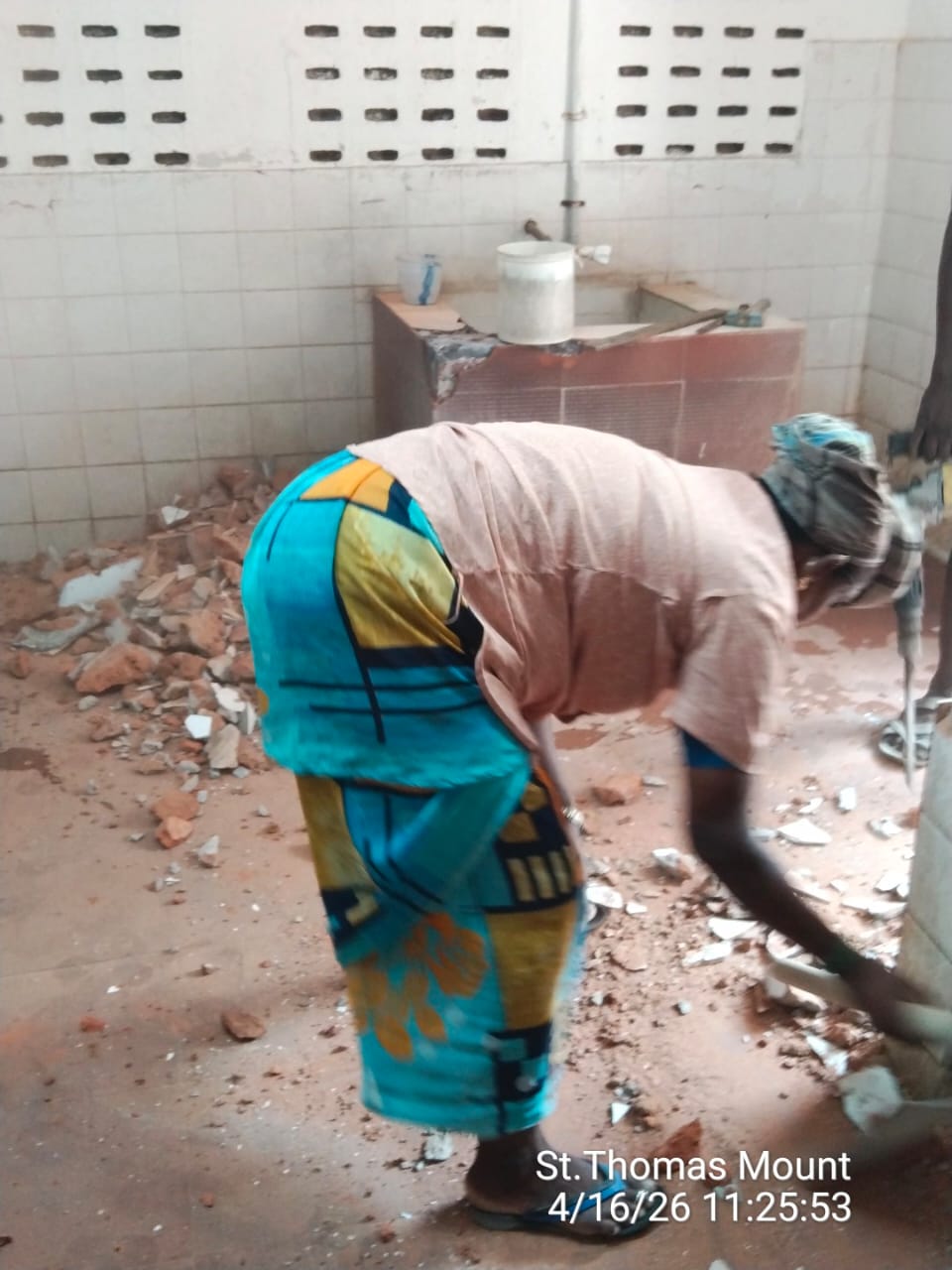

WhatsApp Image 2026-04-16 at 09.44.38 (2).jpeg

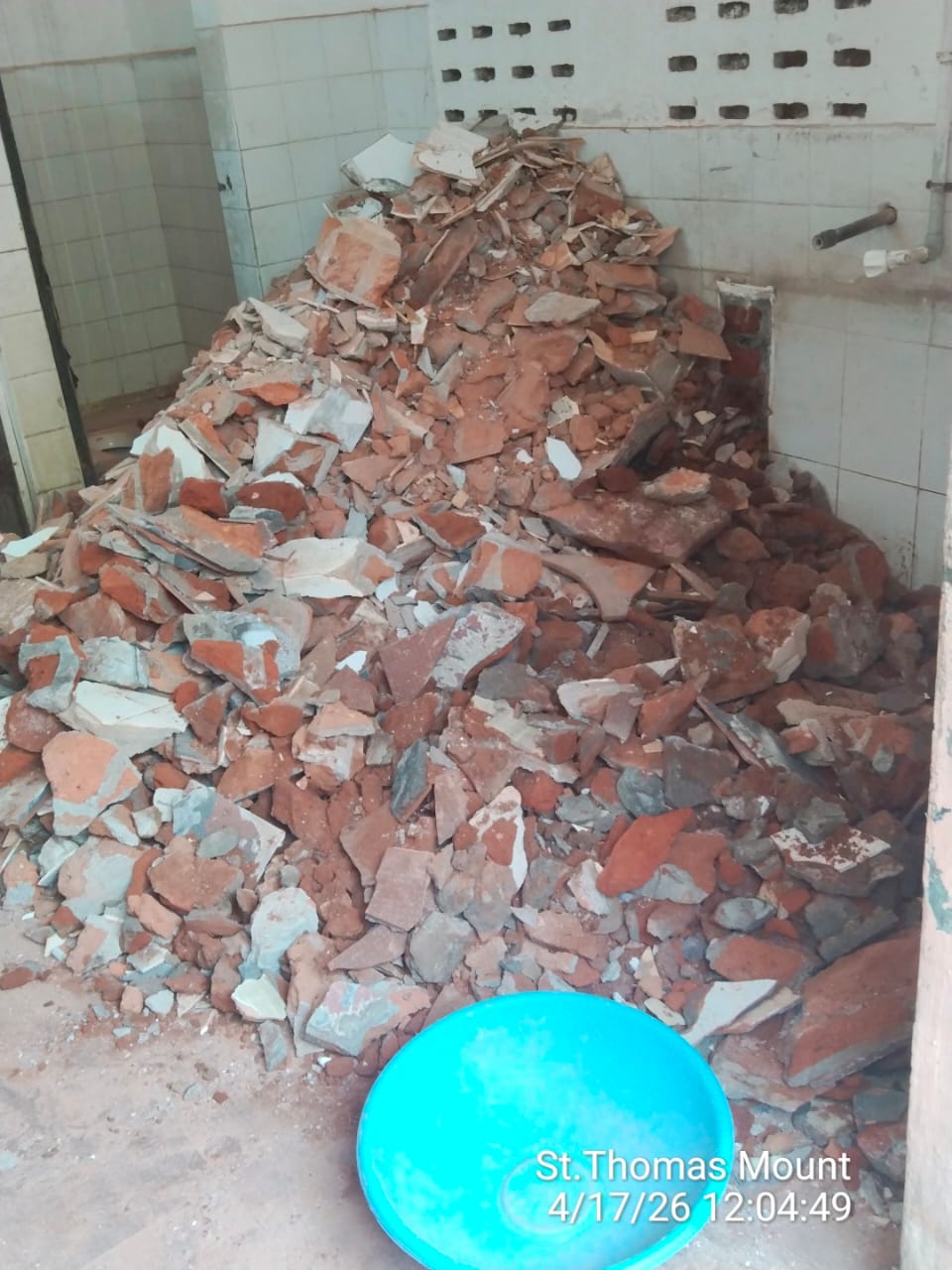

WhatsApp Image 2026-04-17 at 18.21.27.jpeg

De uitvoering.

De werkzaamheden voor de toiletten betroffen met name:

    • Sloop van de meeste gemetselde tussenwandjes en alle wand- en vloertegels.
    • Het plaatsen van “cabins” in plaats van de gemetselde wandjes. Cabins zijn kunststof cabines met wanden en deuren welke we al op veel projecten hebben geplaatst. Ze zijn onderhoudsarm en zeer goed bestand tegen het klimaat in India (geen roest) èn doordat de wanden op pootjes vrij van de vloer staan, is het eenvoudig de toiletten en de vloer goed schoon te houden.
    • Zo veel mogelijk hergebruik van de ‘Indian’ toilets (een soort hurktoiletten).
    • Het plaatsen van kraantjes om door te spoelen in plaats van het spoelen van de toiletten met een emmertje uit een centrale waterbak.
    • Het in elke ruimte plaatsen van 1 of 2 wastafels. Op verzoek van de zusters zijn de centrale waterbakken voor schoonmaakdoeleinden op verschillende plaatsen gehandhaafd.
    • Het plaatsen voor de oudere jongens en meisjes van 3 badruimten. Geen douche, maar een emmer water die je op de Indiase manier over je heen moet gooien.
    • Het tegen de buitengevel plaatsen van een was-trog met 6 kranen voor divers gebruik.
    • Het vervangen van de plasgoot in de open lucht voor de jongens als urinoir door aparte urinoirs met kleine scheidingswandjes.
    • Het plaatsen van een betonnen dak boven deze urinoirs zodat de jongens ook in het regenseizoen droog staan.
    • Het opnieuw betegelen en deels voorzien van Europese toiletten en een betonnen dak van de lerarentoiletten.

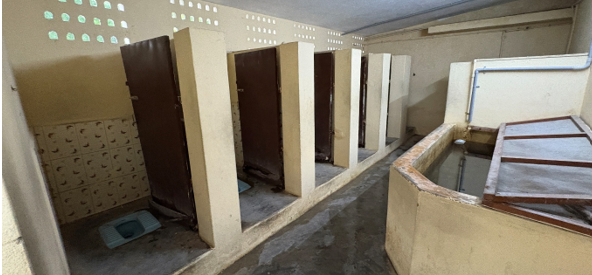

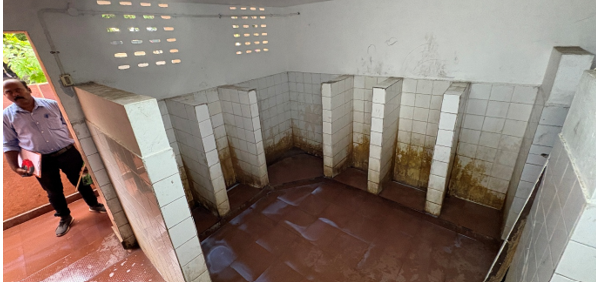

Thomas Mount oude situatie.png

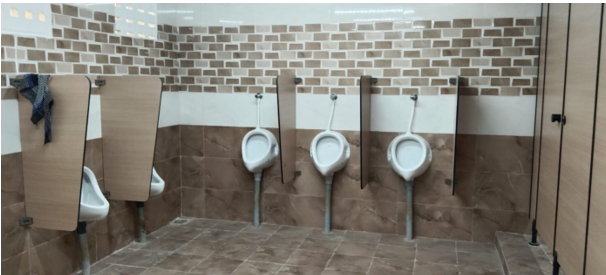

Thomas Mount nieuwe situatie.png
Thomas Mount oude situatie 2.png

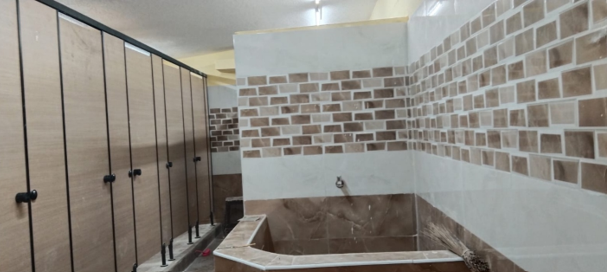

Thomas Mount nieuwe situatie 2.png

Overige werkzaamheden:

    • Alle toegangsdeuren van het gebouw zijn vervangen door nieuwe stalen deuren of hekwerken.
    • Alle wanden aan de binnen- en buitenzijde zijn geschilderd in de standaardkleur “Ivory” zoals de meeste gebouwen in India. Alle plafonds zijn wit geschilderd.
    • Voor het gebouw is voor een deel bestrating aangebracht en plaatselijk opgehoogd zodat er geen plassen meer voor de toiletten blijven staan.
    • Twee extra watertanks zijn geplaatst op een verhoging op het dak.
    • Nieuw elektra met LED verlichtingsbuizen zijn aangebracht.
    • Loskomende dakbedekking is vervangen door daktegels in een laag cement.

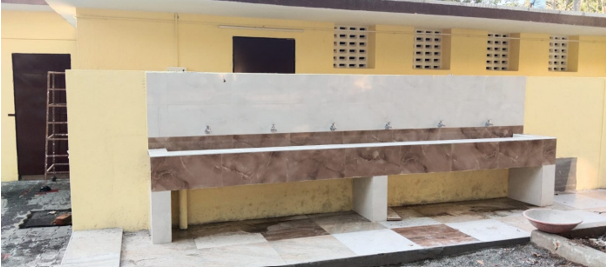

Thomas mount nieuw wasbak buiten.png

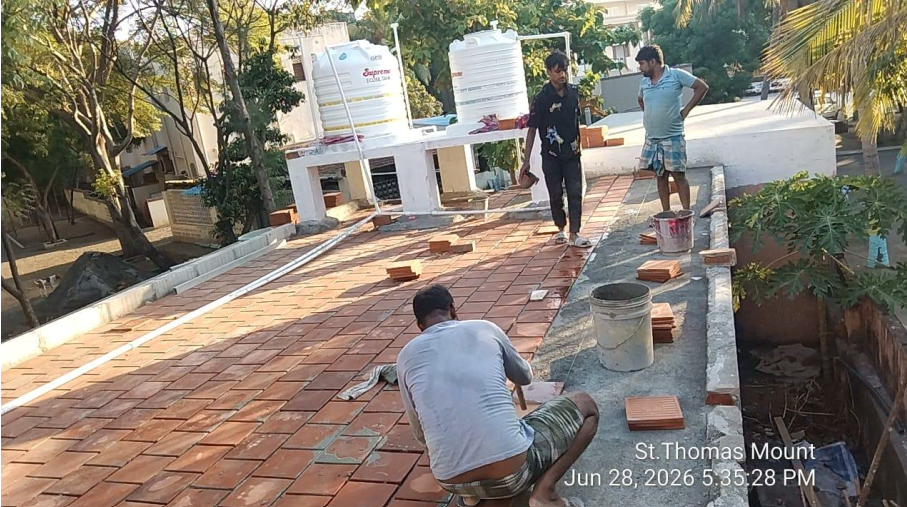

Thomas mount daktegels.png

Na de renovatie beschikt de school weer over een toiletgelegenheid die voldoet aan de moderne eisen van hygiëne.
Deze bestaat uit:

Op de eerste schooldag 13 juni is de renovatie officieel met een plechtigheid geopend. Het werk was nog niet geheel klaar maar een aantal toiletten konden al gebruikt worden door de leerlingen.
Op 30 juni waren de werkzaamheden helemaal gereed.

De kosten

Er zijn offertes aangevraagd bij meerdere aannemers. Deze offertes zijn door onze projectleiders uitgebreid bekeken en onderling vergeleken. Uiteindelijk is besloten de opdracht te gunnen aan aannemer Anthony van Grace construction. De cubicles (cabines) zijn apart ingekocht.

Er kwamen uiteindelijk 2 posten meerwerk bij voor de nieuwe daktegels op 2 daken.

Totaal ziet het er financieel uit als volgt:

De oorspronkelijke offerte van de aannemer (INR 1.990.931) en de kosten van de apart ingekochte cubicles (INR 771.720) geven een totaalbedrag van INR 2.762.651.

Daarbij kwam nog het meerwerk voor de daken ad INR 48.090 en INR 179.124. Het totale project kostte dus INR 2.989.865.

Omgerekend in euro’s tegen de koers van de momenten van de deelbetalingen leidde dit tot bedragen van respectievelijk € 25.911, € 451 en € 1.680.

Daarmee komen de totale kosten van de renovatie op € 28.042.

Bekijk hier het eindverslag
